Earned Value Management and cash preservation

A few weeks ago I attended a 2-day training course titled “Finance for non financiers”. I found it too basic. However, I wanted to comment on one exercise we were proposed almost at the end of the course.

We had just reviewed some notions of Earned Value Management with its main concepts: Planned Value (or Budgeted Cost of Work Scheduled (BCWS)), Actual Cost (or Actual Cost of Work Performed (ACWP)), Earned Value (or Budgeted Cost of Work Performed (BCWP)), Schedule Performance Index (SPI=Earned Value / Planned Value), Cost Performance Index (CPI=Earned Value / Actual Cost), etc., when the teacher posed the following question:

From a cash management (preservation) point of view rate the following sets of EVM indicators from best to worst:

1) SPI=1.2, CPI=1.2,

2) SPI=1.2, CPI=0.8,

3) SPI=0.8, CPI=1.2,

4) SPI=0.8, CPI=0.8.

Any EVM practitioner or person with some notions of EVM will know that in EVM SPI and CPI above 1 means good, and below 1 means bad. Therefore, from the previous exercise we would be able to immediately say that the best case is 1) (both indicators above 1) and the worst case is 4) (both indicators below one). The tricky situation would be how to value cases 2) and 3) where one of the indices is positive and the other negative.

I remember that in the class I quickly thought “if we want to preserve cash, a positive SPI means we advance faster and if it is coupled with a negative CPI that means we are burning cash at a higher than planned rate, therefore it is better the case 3) where we advance at a slower rate but always below planned budget”.

I was surpised when other colleagues started diverting with thoughts like “if you take the case 3) and are behind schedule you would not receive cash inflows so it would be worse” (?). However, the question from the exercise did not give any hint of whether cash inflows are linked to planned value, earned value or you just start with a pile of cash to be used. It just asked about cash preservation.

In my first year of university studies in aerospace engineering I very well learnt the lesson of not guiding oneself responses by the first intuition that you may have but to apply the knowledge acquired to the question at hand. In relation to this case, it would be as easy as to depict the typical EVM curves for the 4 cases and see which one is burning cash at a higher rate.

In each of the 4 graphics below you will see a black curve which represents the Planned Value, a green curve which represents the Earned Value and a red curve which represents the Actual Cost. In absence of information of whether the cost in the exercise is equal to cash outflows, we can assume that it is. Therefore, the best case for preserving cash (other things being equal) would be that with the lower Actual Cost curve (red curve). See the different curves below:

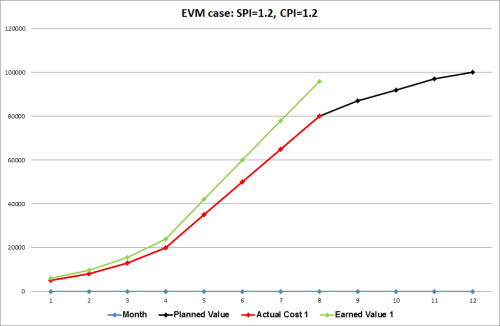

EVM case 1: SPI=1.2, CPI=1.2

EVM case 1: SPI=1.2, CPI=1.2

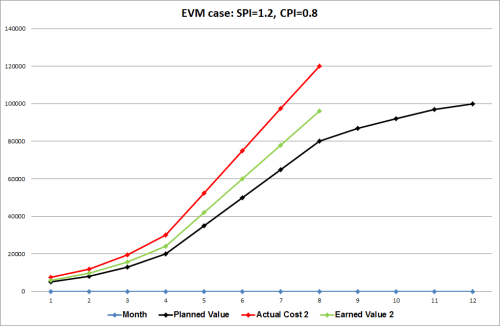

EVM case 2: SPI=1.2, CPI=0.8

EVM case 2: SPI=1.2, CPI=0.8

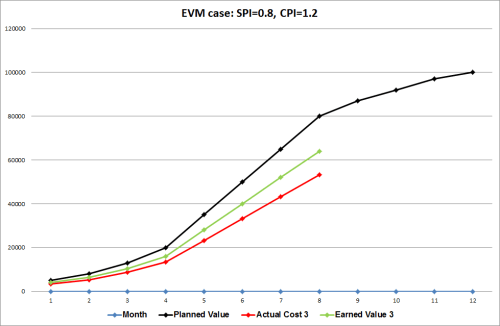

EVM case 3: SPI=0.8, CPI=1.2

EVM case 3: SPI=0.8, CPI=1.2

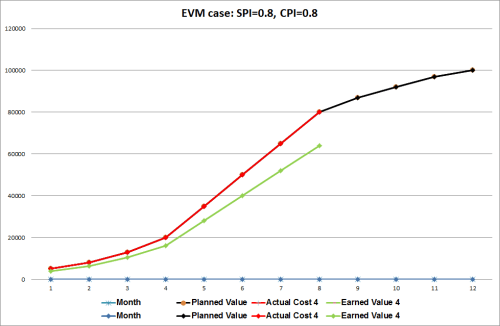

EVM case 4: SPI=0.8, CPI=0.8

EVM case 4: SPI=0.8, CPI=0.8

The first interesting point is that both cases 1 and 4 are burning cash at the same rate, however case 1 is ahead of schedule and case 4 is behind schedule. Therefore, case 1 is preferable, because in the end with case 4 we would arrive at the 12th month having consumed all the planned resources but not having completed the project.

Between the tricky cases, 2 and 3, we can immediately see that case 2 has burned more than twice the cash than case 3 at any given point! We can therefore infer that case 2 is indeed the worst case among the two.

Even if you think along the lines of some of my colleagues, i.e. assuming that cash inflows are linked to earned value (1), you will see that in case 2 the actual costs are always above earned value, whereas in case 3 the actual costs are below! So even following their way of thinking, had they done the math, they would have arrived to the same conclusion!

See in the graphic below how the case 2 burns much more cash than the case 3.

However, if the question had asked about what case is preferred from a schedule point of view the answer would have been different: as in the case 2 the project would have been completed by the 9th month (no matter the cost), whereas in the case 3 by the end of the year only a 80% of the project would have been completed (despite of the savings).

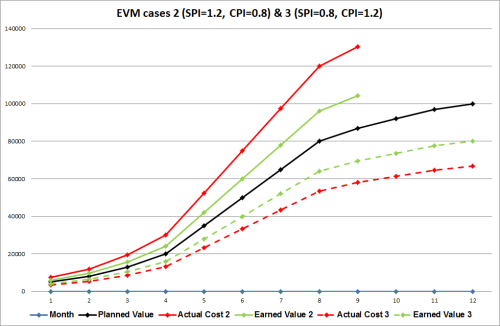

EVM cases 2 and 3.

EVM cases 2 and 3.

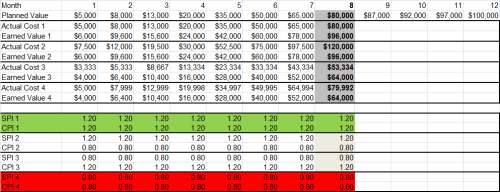

Finally, see below a table the detailed calculations for all 4 examples through the 8th month.

EVM calculations for the 4 cases.

EVM calculations for the 4 cases.

—

(1) Even in the absence of such information.

Leave a comment

Filed under Education

Memories of my days in a wind tunnel

Some weeks ago my brother Jaime wrote a couple of posts in his blog about wind tunnels. A first general post in which he described how they work and mentioned some techniques including PIV, and a second post in which he described the acoustic camera.

Master thesis front page.

Master thesis front page.

It happens that, back in 2005, I completed my aeronautical engineering master thesis with a project carried out in a wind tunnel at the Aerospace Institute (Luft- und Raumfahrt) of the RWTH-Aachen. Those two posts brought back some good memories and I thought I could share a couple of them here in the blog. Jaime has worked in a wind tunnel in Audi, and in his posts he included some pictures from other affluent wind tunnels. You will see here the contrast with budgetary constrains lived by universities.

I think that for this post I will be brief in the comments and will focus on sharing some pictures trying to bring you about what we tried to do and how we did it. Directly, from the thesis preface:

This Diplomarbeit is the result of two different experiments. Each one is dealing with different techniques but both share a common aim: the comprehension of the noise generation in the flap-side edge. That is the reason for presenting both experiments in a very similar way in this report, so the reader might see two parallel experiments which final results are analyzed together.

Thus we wanted to measure noise and correlate it with the flow around the flap. How did we measure the noise in the vicinity? “Aha! an acoustic camera!”, and you then remember the arrays of microphones my brother displayed in his post. See here the arrangement we had:

"Acoustic camera".

“Acoustic camera”.

Fancy, isn’t it? Except for which we indeed counted with a single micro, which we had to move to every position of the array and thus repeat long measurements endlessly. 🙂

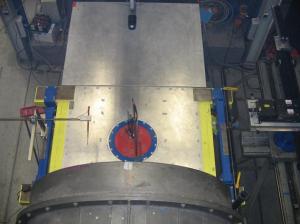

Aerial view of the experiment.

Aerial view of the experiment.

In the picture above you can see the wing profile with the single micro in the left (to the intrados of the wing).

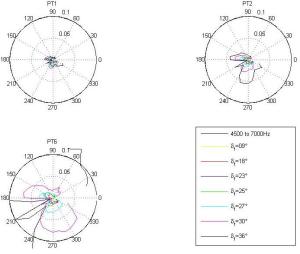

Once we had made dozens of measurements it was just a question of letting Matlab do the dirty job and plot measurements for each position at different flap deflections…

Measurements.

Noise measurements.

But remember that we wanted not only to measure noise but to correlate it with the flow structure at the flap edge. Let me advance you an image of what we wanted to see:

Vortex structure.

Vortex structure.

How did we make to study the flow? Another of the techniques introduced by Jaime, Particle Image Velocimetry, directly from the Wikipedia:

Particle image velocimetry (PIV) is an optical method of flow visualization […]. It is used to obtain instantaneous velocity measurements and related properties in fluids. The fluid is seeded with tracer particles which, for sufficiently small particles, are assumed to faithfully follow the flow dynamics (…). The fluid with entrained particles is illuminated so that particles are visible. The motion of the seeding particles is used to calculate speed and direction (the velocity field) of the flow being studied.

[…]

Typical PIV apparatus consists of a camera (…), a strobe or laser with an optical arrangement to limit the physical region illuminated (…), a synchronizer to act as an external trigger for control of the camera and laser, the seeding particles and the fluid under investigation.

Seeding the flow, recording it with a camera, using a laser beam… boy, doesn’t it sound fancy high-tech? Let’s go and describe it.

See a plan of the wind tunnel we used:

Wind tunnel plan.

Wind tunnel plan.

See an schematic of the equipment and connections we used for the experiment, all placed at the open section of the tunnel:

Schematic of the experiment.

Schematic of the experiment.

See exactly where we wanted to shoot at with the laser beam:

Laser

Laser bream.

See from where we recorded the images (camera at the right side of the picture, downstream from the wing):

Our single micro.

Camera.

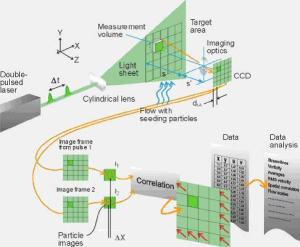

See in this other graphic a summary of the technique. The laser emits two consecutive pulses which light the seeded particles. The camera records those 2 consecutive images and a dedicated software measures the movement of each particle thus providing the information of the flow.

Schematic of PIV technique.

Schematic of PIV technique.

So far, so good.

However, it happens that this was the first time we were using the technique at the institute and despite of our reading of references it took us some time, trials and finally asking experienced people to pull the right strings. At the beginning we just either saw nothing or blurry images.

Blurry image.

Blurry image.

After days of running the tunnel seeded with oil particles you can imagine the fog we were in:

Oil fog.

Oil fog.

… and what we needed were two consecutive shots of very well-defined particles. In the end we managed to fine tune everything and get the desired results:

Image of particles.

Image of particles.

Once we had the images, we ran all the correlations with the acoustic measurements of our array of one microphone and had all the data to analyze, draw some conclusions, propose some new paths to continue experimenting and with which to write a nice thesis.

All that was left was to clean up the mess at the tunnel:

Cleaning the inside of the wind tunnel.

Cleaning the inside of the wind tunnel.

But, yeah, who’s got a picture of himself between the stator and the rotor of a wind tunnel? 🙂

Me among the vanes of the stator.

Me among the vanes of the stator.

6 Comments

Filed under Aerospace & Defence, Education

The Age of Sustainable Development

A few months ago I took a massive open online course (MOOC) on Coursera platform titled “The Age of Sustainable Development” of which I wanted to talk in the blog. The course is taught by Jeffrey Sachs, an American economist and Director of The Earth Institute at Columbia University.

Jeffrey Sachs’ main fields of work include the challenges of economic development, environmental sustainability, poverty alleviation, debt cancellation, and globalization. Sachs is the Quetelet Professor of Sustainable Development at Columbia’s School of International and Public Affairs and a Professor of Health Policy and Management at Columbia’s School of Public Health, previously he was a professor at Harvard where stayed for 19 years. He is Special Adviser to United Nations Secretary-General Ban Ki-Moon on the Millennium Development Goals, having held the same position under former UN Secretary-General Kofi Annan.

The objective of the course as presented in coursera:

This MOOC provides an introduction to the interdisciplinary field of sustainable development, and draws upon the most recent developments in the social, policy and physical sciences. It describes the complex interactions between the world economy and the Earth’s physical environment, and addresses issues of environmentally sustainable and socially inclusive development. By the end of this course, students will gain a broad overview of the key challenges and potential solutions to achieve development in the 21st century.

Taking this course was a very good experience. It took 14 weeks (rather long for my taste with MOOCs), in which a good variety of topics were presented. It called my attention the abundance of materials reviewed in the course, the many sources and online applications which we had to work with along the course (1), the course-specific text book that had been put in place (between 25-35 pages per week), the videos with lectures by professor Sachs, etc.

The syllabus of the course departed with an introduction to sustainable development, economic development to then tackle poverty and the millennium development goals, where it reviewed the progress on some of them and lack of progress in some others. Finally it presented the sustainable development goals, which the UN shall adopt next year.

As these sustainable development goals give the name to the course, let me list them below as they are proposed by the UN Sustainable Development Solutions Network (SDSN):

  1. End extreme poverty including hunger.
  2. Achieve economic development within planetary boundaries
  3. Ensure effective learning for all children and for youth for their lives and their livelihoods.
  4. Achieve gender equality, social inclusion, and human rights for all.
  5. Achieve health and wellbeing at all ages
  6. Improve agricultural systems and raise rural productivity.
  7. Empower inclusive, productive and resilient cities
  8. Curb human-induced climate change and ensure sustainable energy
  9. Secure ecosystem services and biodiversity and ensure good management of water and other natural resources
  10. Transform governance for sustainable development. The public sector, business and other stakeholders should commit to good governance

I definitely recommend this course, of which a new edition is about to start next week!

Statement of Accomplishment of the course.

Statement of Accomplishment of the course.

—

(1) To name just a few of the online resources used during the course: World Bank data indicators, Gapminder World data, The Economist’s Big Mac Index, Population Pyramid, UN Department of Economic and Social Affairs data, World Health Organisation data, UN data…

2 Comments

Filed under Education

Bill and Melinda Gates 2014 Stanford commencement speech

Steve Jobs’ Stanford’s 2005 commencement speech in which he talked how he pursued different things that interested him at a young age and later on these things enabled him achieve successful endeavours (connecting the dots). In that same speech he invited graduates to live their life not somebody else’s as the time we all have is limited.

Yesterday, Bill and Melinda Gates gave the 123rd Stanford commencement speech for the class of 2014 [~25′ from 1h04′].

Gates fortune and world fame is due to his founding of Microsoft and its subsequent success. Nevertheless, both Bill and Melinda were introduced to the audience and spoke mainly in relation to their experience as philanthropists.

My main takeaways from the speech:

  • What they appreciate most of Stanford: ingenuity, innovation, etc., but above all optimism.
  • Their quest to understanding what keeps people poor and how innovation could still solve most of the toughest problems.
  • The experiences they shared of meeting the poor and sick in Soweto (South Africa) and India.
  • “If you want to do the most, you have to see the worst”, Melinda Gates.
  • The great stigma suffered by disfavored women.
  • “We can help people if don’t lose hope… and if we don’t look away”, Melinda Gates.
  • The need for empathy to channel our optimism and innovation to solve the problems that affect millions of people.
  • The reference to luck as a main ingredient of the success we may have in life. Luck partly understood as what Warren Buffett refers to as the “ovarian lottery”. Acknowledging that we have been this lucky, the next step is to have empathy for those who were not as lucky. “That could be me”.

***

Last year, during our trip to the US West coast we spent a morning visiting Stanford University. Few months before I had completed 3 online courses from Stanford’s VentureLab platform and I wanted to visit the place.

I was very satisfied with what we saw during our visit: a campus in which any student would have loved to study. Plenty of parks, gardens, bikes, benches. Buildings, classes and labs open for anyone to come and see. Fully equipped classes with reduced groups of students. Open cafeterias with informal places to work. A huge library with study rooms and the flavour of an old place. An impressive book shop where we surely purchased some books… No need to enter into the excellence of the faculty, measured by Stanford in the number of Nobel prizes, Pulitzer prizes, National Medal of Sciences recipients, etc.

No wonder why the Gates proffer that admiration to Stanford and no wonder why students from it have that optimism.

This slideshow requires JavaScript.

Leave a comment

Filed under Education, Twitter & Media

Getting married seen as a call option (finance)

I am currently following in Coursera the course on “Financial Markets” given by professor Robert Shiller. When the course finishes I may write about the experience and main takeaways from the course. Today, I only wanted to share an anecdote from last week’s lectures on futures markets and options.

At some point of the lecture the explanation from the professor went on as follows:

[options] They occur naturally in life. I remember Avinash Dixit was writing about options and he said “when you’re dating someone and you know the person will marry you. You have an option which you can exercise at anytime by agreeing to marry.” Now, one of theorems in option theories is you usually don’t want to exercise a call option early. And so Dixit would say, well, maybe that that’s why a lot of people have trouble getting married. [LAUGH] You know why, they don’t want to exercise their option early.

What we’ll see is that options have option value. They give you a choice, and so there’s something there. When you exercise an option, that means when you actually buy the thing (or in the case of a put, sell the thing), then you’re losing the  choice. So you’ve given up something. Of course you also have to exercise eventually if things are going to, to make sense.

[text excerpt from Coursera]

The reason of sharing the anecdote is to point at the humor and the kind of connections that these minds (such as Dixit and Shiller) are able to make. If only for that, I would recommend to always keep searching for such opportunities for continuous learning (be it from this type of courses, reading academic papers, books, interviews, etc.)

Leave a comment

Filed under Education
